BARCELONA 20 maig (EUROPA PRESS) -
Endesa ha començat les obres de reconfiguració i remodelació de la xarxa elèctrica de mitjana tensió del districte de Sant Martí de Barcelona com a pas previ a la retirada de la subestació del barri del Poblenou, una zona que es convertirà en un parc urbà, ha informat la companyia aquest divendres en un comunicat.
Aquesta operació, de 22 mesos de durada i distribuïda en vuit etapes, és fruit d'un acord signat amb l'Ajuntament de Barcelona el març de l'any passat per expropiar el solar, ubicat al carrer Castella, on hi ha la subestació.
Els treballs suposen un import de 4,4 milions d'euros, i part del finançament procedeix dels acords de Bamsa per a la concessió de la gestió dels aparcaments públics del centre de la ciutat.

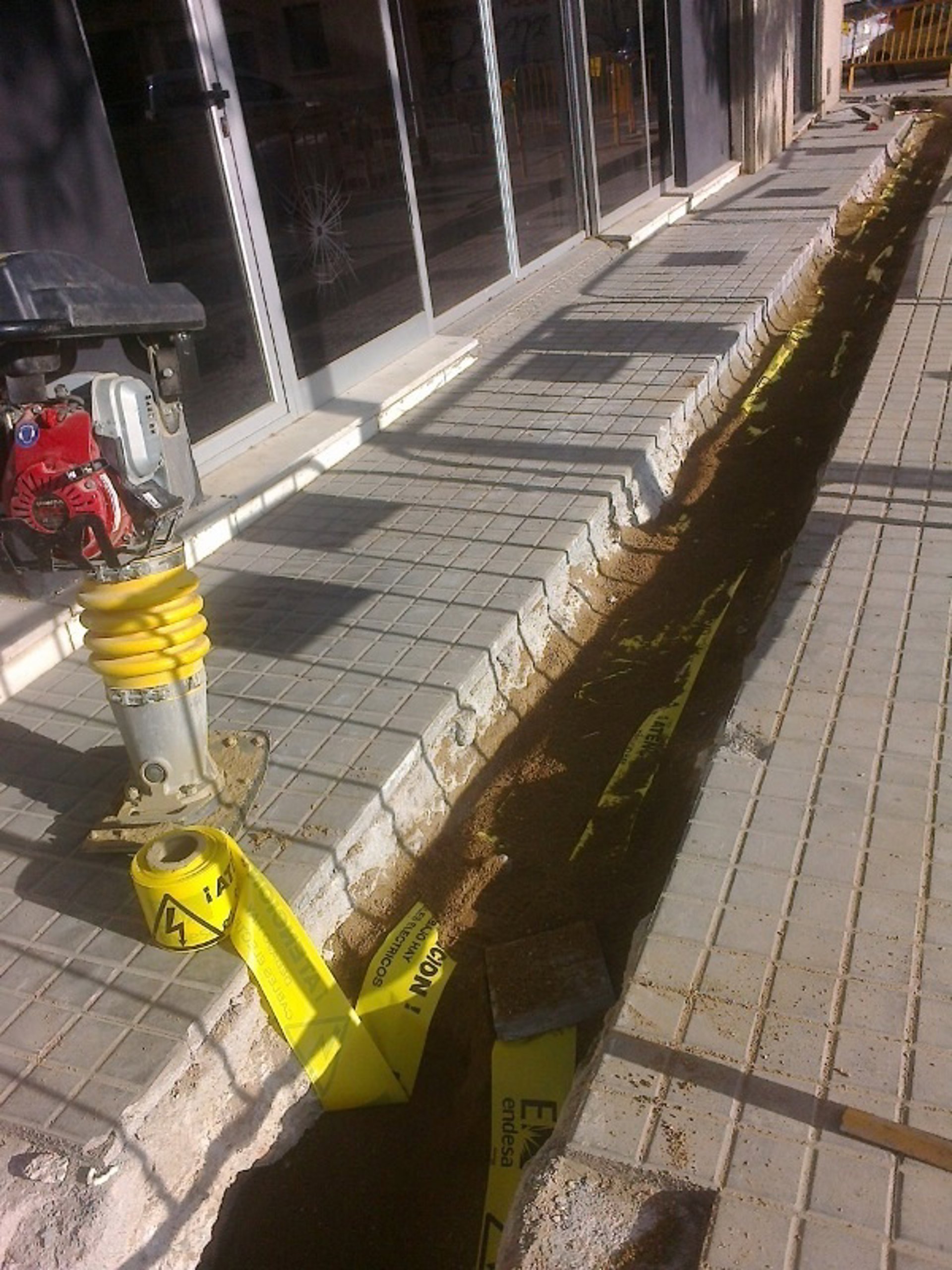

Actualment, per poder eliminar la subestació, Endesa està fent l'extensió de vuit noves línies de mitjana tensió, la construcció d'un nou prisma des de la subestació del carrer Tànger fins a la intersecció amb l'avinguda Diagonal, la corresponent adaptació de l'esmentada instal·lació i les connexions i desconnexions necessàries fins a tenir la nova topologia elèctrica de la xarxa de mitjana i baixa tensió.
L'objectiu és que els 11.200 clients que actualment s'alimenten de la subestació del Poblenou quedin atesos des de les noves infraestructures sense perjudici en la qualitat i continuïtat del seu subministrament elèctric.
